预应力混凝土施工技术
发布时间:2020-04-12 17:32:15点击数:0

  一、预应力筋及管道

  (一)预应力筋
  (1)预应力混凝土结构所采用预应力筋的质量应符合现行国家标准《预应力混凝土用钢丝》GB/T 5223-2002、《预应力混凝土用钢绞线》GB/T 5224-2014、《无粘结预应力钢绞线》JG161-2004 等规范的规定。每批钢丝、钢绞线、钢筋应由同一牌号、同一规格、同一生产工艺的产品组成。
  (2)新产品及进口材料的质量应符合相应现行国家标准的规定。
  (3)预应力筋进场时,应对其质量证明文件、包装、标志和规格进行检验,并应符合下列规定:
钢绞线(多根钢丝绞合构成)
  1)钢丝检验每批重量不得大于60t;对每批钢丝逐盘进行外形、尺寸和表面质量检查。从检查合格的钢丝中抽查3盘,在每盘钢丝的任一端取样进行力学性能试验及其他试验。试验结果有一项不合格则该盘钢丝报废,并从同批次未试验过的钢丝盘中取双倍数量的试样进行该不合格项的复验。如仍有一项不合格,应逐盘检查,合格者接收。
  2)钢绞线检验每批重量不得大于60t;逐盘检查表面质量和外形尺寸,再从每批钢绞线中任取3 盘,并从每盘所选的钢绞线任一端截取一根试样,进行力学性能试验及其他试验。如每批少于3 盘,应全数检验。检验结果如有一项不合格时,则不合格盘报废,并再从该批未试验过的钢绞线中取双倍数量的试样进行该不合格项的复验。如仍有一项不合格,则该批钢绞线应实施逐盘检验,合格者接收。
  3)精轧螺纹钢筋检验每批重量不得大于60t;对其表面质量应逐根进行外观检查,外观检查合格后每批中任选2 根钢筋截取试件进行拉伸试验。试验结果有一项不合格,则取双倍数量的试样重做试验。如仍有一项不合格,则该批钢筋为不合格。
  (4)预应力筋必须保持清洁。在存放、搬运、施工操作过程中应避免机械损伤和有害的锈蚀。如长时间存放,必须安排定期的外观检查。
  (5)存放的仓库应干燥、防潮、通风良好、无腐蚀气体和介质。存放在室外时不得直接堆放在地面上,必须垫高、覆盖、防腐蚀、防雨露,时间不宜超过6 个月。
  (6)预应力筋的制作:
  1)预应力筋下料长度应通过计算确定,计算时应考虑结构的孔道长度或台座长度、锚夹具长度、千斤顶长度、焊接接头或镦头预留量,冷拉伸长值、弹性回缩值、张拉伸长值和外露长度等因素。钢丝束的两端均采用墩头锚具时,同一束中各根钢丝下料长度的相对差值,当钢丝束长度小于或等于20m 时,不宜大于1/3000;当钢丝束长度大于20m 时,不宜大于1/5000,且不大于5mm。
  2)预应力筋宜使用砂轮锯或切断机切断,不得采用电弧切割。
砂轮锯
电弧切割

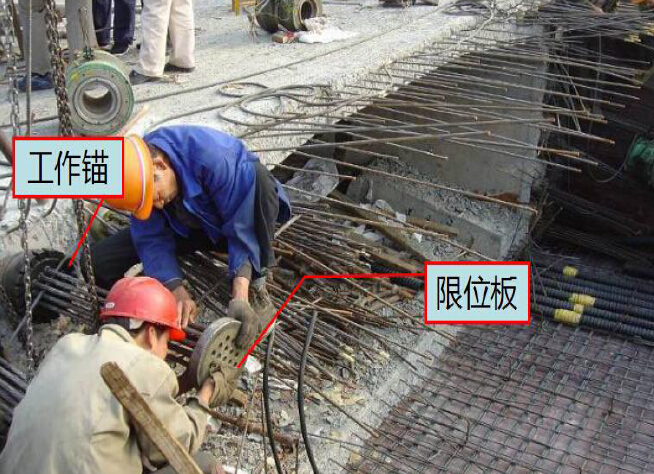

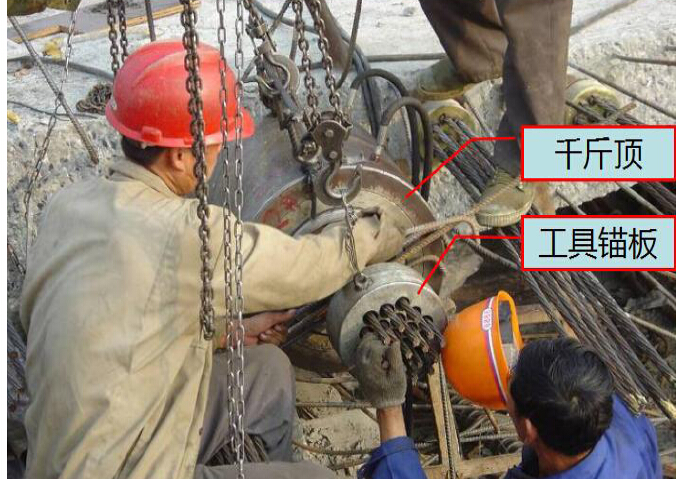

  3)预应力筋采用镦头锚固时,高强钢丝宜采用液压冷镦;冷拔低碳钢丝可采用冷冲镦粗;钢筋宜采用电热镦粗,但Ⅳ级钢筋镦粗后应进行电热处理。冷拉钢筋端头的镦粗及热处理工作,应在钢筋冷拉之前进行,否则应对镦头逐个进行张拉检查,检查时的控制应力应不小于钢筋冷拉时的控制应力。
  (墩头锚固)意思就是预应力筋张拉完毕后,将预应力钢筋用墩头锚的方式锚固,通俗点说就是把端头的钢筋用工具压得变粗大,预应力筋往回缩的时候这个大头就卡住,起锚固作用。
  4)预应力筋由多根钢丝或钢绞线组成时,在同束预应力钢筋内,应采用强度相等的预应力钢材。编束时,应逐根梳理直顺不扭转,绑扎牢固(用火烧丝绑扎,每隔1m -道),不得互相缠绕。编束后的钢丝和钢绞线应按编号分类存放。钢丝和钢绞线束移运时支点距离不得大于3m,端部悬出长度不得大于1.5m。
  (二)管道与孔道

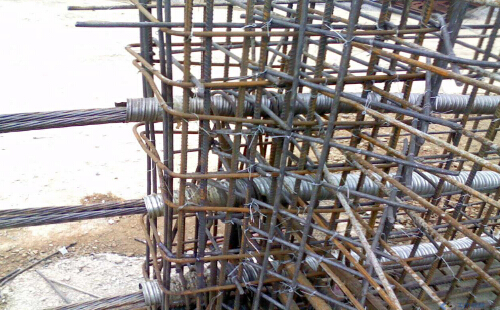

  (1)后张有粘结预应力混凝土结构中,预应力筋的孔道一般由浇筑在混凝土中的刚性或半刚性管道构成。一般工程可由钢管抽芯、胶管抽芯或金属伸缩套管抽芯预留孔道。浇筑在混凝土中的管道应具有足够强度和刚度,不允许有漏浆现象,且能按要求传递粘结力。
  (2)常用管道为金属螺旋管或塑料(化学建材)波纹管。管道内壁光滑,可弯曲成适当的形状而不出现卷曲或被压扁。金属螺旋管的性能应符合国家现行标准《预应力混凝土桥梁用塑料波纹管》JT/T529-2004 的规定。

金属螺旋管
金属螺旋管实例
塑料波纹管
塑料波纹管实例
  (3)管道的检验:
  1)管道进场时,应检查出厂合格证和质量保证书,核对其类别、型号、规格及数量,对外观、尺寸、集中荷载下的径向刚度、荷载作用后的抗渗及抗弯曲渗漏等进行检验。检验方法应按有关规范、标准进行。
  2)管道按批进行检验。金属螺旋管每批由同一生产厂家,同一批钢带所制作的产品组成,累计半年或50000m 生产量为一批。塑料管每批由配方、同工艺、同设备稳定连续生产的产品组成,每批数量不应超过10000m。
  (4)管(孔)道的其他要求:

  (1)在桥梁的某些特殊部位,设计无要求时,可采用符合要求的平滑钢管或高密度聚乙烯管,其管壁厚不得小于2mm。
  (2)管道的内横截面积至少应是预应力筋净截面积的2.0 倍。不足这一面积时,应通过试验验证其可否进行正常压浆作业。超长钢束的管道也应通过试验确定其面积比。
  二、锚具和连接器
  (一)基本要求
  (1)后张预应力锚具和连接器按照锚固方式不同,可分为夹片式(单孔和多孔夹片锚具)、支承式(镦头锚具、螺母锚具)、锥塞式(钢制锥形锚具)和握裹式(挤压锚具、压花锚具等)。

  (2)预应力锚具、夹具和连接器应具有可靠的锚固性能、足够的承载能力和良好的适用性,并应符合现行国家标准《预应力筋用锚具、夹具和连接器》GB/T 14370 和《预应力筋用锚具、夹具和连接器应用技术规程》JGJ 85 的规定。
锚具
夹具
连接器
  (3)适用于高强度预应力筋的锚具(或连接器),也可以用于较低强度的预应力筋。仅能适用于低强度预应力筋的锚具(或连接器),不得用于高强度预应力筋。
  (4)锚具应满足分级张拉、补张拉和放松预应力的要求。锚固多根预应力筋的锚具,除应有整束张拉的性能外,尚宜具有单根张拉的可能性。
  (5)用于后张法的连接器,必须符合锚具的性能要求。
  (6)当锚具下的锚垫板要求采用喇叭管时,喇叭管宜选用钢制或铸铁产品。锚垫板应设置足够的螺旋钢筋或网状分布钢筋。
  (7)锚垫板与预应力筋(或孔道)在锚固区及其附近应相互垂直。后张构件锚垫板上宜设灌浆孔。
  (二)验收规定
  (1)锚具、夹具及连接器进场验收时,应按出厂合格证和质量证明书核查其锚固性能类别、型号、规格、数量,确认无误后进行外观检查、硬度检验和静载锚固性能试验。
  (2)验收应分批进行,批次划分时,同一种材料和同一生产工艺条件下生产的产品可列为同一批量。锚具、夹片应以不超过1000 套为一个验收批。连接器的每个验收批不宜超过500 套。
  1)外观检查
  从每批锚具中抽取10%且不少于10 套,进行外观质量和外形尺寸检查。所抽全部样品表面均不得有裂纹,尺寸偏差不能超过产品标准及设计图纸规定的尺寸允许偏差。当有一套不合格时,另取双倍数量的锚具重做检查,如仍有一套不符合要求时,则逐套检查,合格者方可使用。
  2)硬度检验
  从每批锚具中抽取5%且不少于5 套进行硬度检验。对硬度有要求的零件做硬度试验,对多孔加片式锚具的夹片,每套至少抽取5 片,每个零件测试3 点,其硬度应在产品设计要求范围内。有一个零件不合格时,则应另取双倍数量的零件重做检验,仍有一件不合格时,则应对该批产品逐个检查,合格者方可使用。
  (3)静载锚固性能试验:对大桥、特大桥等重要工程,当质量证明书不齐全、不正确或质量有疑点时,在通过外观和硬度检验的同批中抽取6 套锚具(夹片或连接器),组成3 个预应力筋锚具组装件,由国家或省级质量技术监督部门授权的专业质量检测机构进行静载锚固性能试验。如有一个试件不符合要求时,则应另取双倍数量的锚具(夹具或连接器)重做试验,如仍有一个试件不符合要求时,则该批产品视为不合格品。
  对用于中小桥梁的锚具(夹片或连接器)进场验收,其静载锚固性能可由锚具生产厂提供试验报告。
  三、预应力混凝土配制与浇筑
  (一)配制
  1.预应力混凝土应优先采用硅酸盐水泥、普通硅酸盐水泥,不宜使用矿渣硅酸盐水泥,不得使用火山灰质硅酸盐水泥及粉煤灰硅酸盐水泥。粗骨料应采用碎石,其粒径宜为5~25mm。
  2.混凝土中的水泥用量不宜大于550kg/m3。
  3.混凝土中严禁使用含氯化物的外加剂及引气剂或引气型减水剂。
  4.从各种材料引入混凝土中的氯离子总含量(折合氯化物含量)不宜超过水泥用量的0.06%。超过0.06%时,宜采取掺加阻锈剂、增加保护层厚度、提高混凝土密实度等防锈措施。
  (二)浇筑
  1.浇筑混凝土时,对预应力筋锚固区及钢筋密集部位,应加强振捣。
  2.对先张构件应避免振动器碰撞预应力筋,对后张构件应避免振动器碰撞预应力筋的管道。
  四、预应力张拉施工
  (一)基本规定
  1.预应力筋的张拉控制应力必须符合设计规定。
  2.预应力筋采用应力控制方法张拉时,应以伸长值进行校核。实际伸长值与理论伸长值的差值应符合设计要求;设计无规定时,实际伸长值与理论伸长值之差应控制在6%以内。否则应暂停张拉,待查明原因并采取措施后,方可继续张拉。
  3.预应力张拉时,应先调整到初应力(σ0),该初应力宜为张拉控制应力(σcon)的10%~15%,伸长值应从初应力时开始量测。
  4.预应力筋的锚固应在张拉控制应力处于稳定状态下进行,锚固阶段张拉端预应力筋的内缩量,不得大于设计或规范规定。

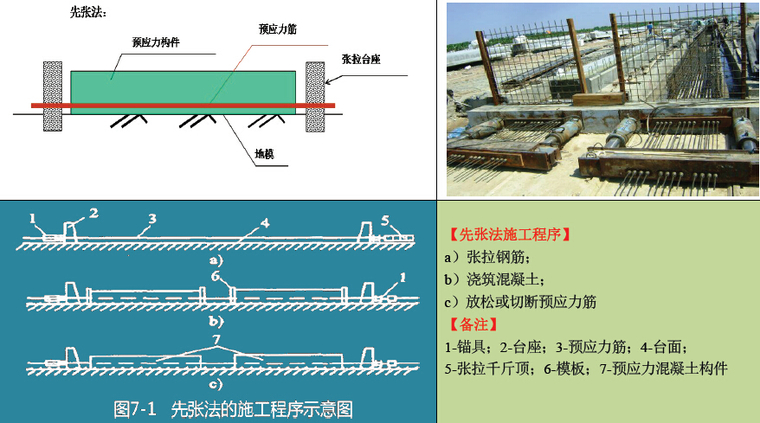

  (二)先张法预应力施工

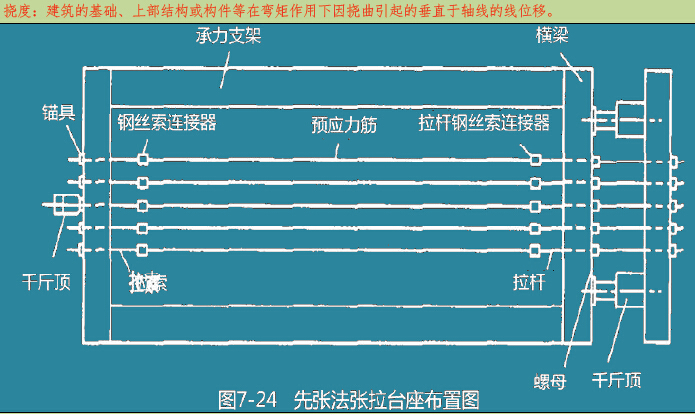

  1.张拉台座应具有足够的强度和刚度,其抗倾覆安全系数不得小于1.5,抗滑移安全系数不得小于1.3。张拉横梁应有足够的刚度,受力后的最大挠度不得大于2mm。锚板受力中心应与预应力筋合力中心一致。
  2.预应力筋连同隔离套管应在钢筋骨架完成后一并穿入就位。就位后,严禁使用电弧焊对梁体钢筋及模板进行切割或焊接。隔离套管内端应堵严。
  3.同时张拉多根预应力筋时,各根预应力筋的初始应力应一致。张拉过程中应使活动横梁与固定横梁始终保持平行。
  4.张拉程序应符合设计要求,设计未规定时,其张拉程序应符合下表的规定。
  5.张拉过程中,预应力筋的断丝、断筋数量不得超过下表的规定。

  6.放张预应力筋时混凝土强度必须符合设计要求,设计未规定时,不得低于强度设计值的75%。放张顺序应符合设计要求,设计未规定时,应分阶段、对称、交错地放张。放张前,应将限制位移的模板拆除。
  (三)后张法预应力施工

  1.预应力管道安装应符合下列要求:
  (1)管道应采用定位钢筋牢固地定位于设计位置。
  (2)金属管道接头应采用套管连接,连接套管宜采用大一个直径型号的同类管道,且应与金属管道封裹严密。
  (3)管道应留压浆孔与溢浆孔;曲线孔道的波峰部位应留排气孔;在最低部位宜留排水孔。
  (4)管道安装就位后应立即通孔检查,发现堵塞应及时疏通。管道经检查合格后应及时将其端面封堵,防止杂物进入;
  (5)管道安装后,需在其附近进行焊接作业时,必须对管道采取保护措施。
  2.预应力筋安装应符合下列要求:
  (1)先穿束后浇混凝土时,浇筑混凝土之前,必须检查管道并确认完好;浇筑混凝土时应定时抽动、转动预应力筋。
  (2)先浇混凝土后穿束时,浇筑后应立即疏通管道,确保其畅通。
  (3)混凝土采用蒸汽养护时,养护期内不得装入预应力筋。
  (4)穿束后至孔道灌浆完成应控制在下列时间以内,否则应对预应力筋采取防锈措施:
  空气湿度大于70%或盐分过大时,7d;
  空气湿度40%~70%时,15d;
  空气湿度小于40%时,20d。
  (5)在预应力筋附近进行电焊时,应对预应力筋采取保护措施。
  3.预应力筋张拉应符合下列要求:








  (1)混凝土强度应符合设计要求,设计未要求时,不得低于强度设计值的75%;且应将限制位移的模板拆除后,方可进行张拉。
  (2)预应力筋张拉端的设置应符合设计要求。当设计未要求时,应符合下列规定:
  曲线预应力筋或长度大于等于25m 的直线预应力筋,宜在两端张拉;长度小于25m 的直线预应力筋,可在一端张拉。
  当同一截面中有多束一端张拉的预应力筋时,张拉端宜均匀交错的设置在结构的两端。
  (3)张拉前应根据设计要求对孔道的摩阻损失进行实测,以便确定张拉控制应力值,并确定预应力筋的理论伸长值。
  (4)预应力筋的张拉顺序应符合设计要求。当设计无要求时,可采取分批、分阶段对称张拉。宜先中间,后上、下或两侧。
  (5)预应力筋张拉程序应符合下表的规定。

  (6)张拉过程中预应力筋断丝、滑丝、断筋的数量不得超过下表的规定。
  4.张拉控制应力达到稳定后方可锚固。锚具应用封端混凝土保护,当需较长时间外露时,应采取防锈蚀措施。锚固完毕经检验合格后,方可切割端头多余的预应力筋。
  (四)孔道压浆
  1.预应力筋张拉后,应及时进行孔道压浆,多跨连续有连接器的预应力筋孔道,应张拉完一段灌注一段。孔道压浆宜采用水泥浆。水泥浆的强度应符合设计要求,设计无要求时不得低于30MPa。
  2.压浆后应从检查孔抽查压浆的密实情况,如有不实,应及时处理。压浆作业,每一工作班应留取不少于3 组砂浆试块,标养28d,以其抗压强度作为水泥浆质量的评定依据。
  3.压浆过程中及压浆后48h 内,结构混凝土的温度不得低于5℃,否则应采取保温措施。当白天气温高于35℃时,压浆宜在夜间进行。
  4.埋设在结构内的锚具,压浆后应及时浇筑封锚混凝土。封锚混凝土的强度等级应符合设计要求,不宜低于结构混凝土强度等级的80%,且不低于30MPa。
  5.孔道内的水泥浆强度达到设计规定后方可吊移预制构件;设计未要求时,应不低于砂浆设计强度的75%。
